2024年8月15日是第二个全国生态日,,,,,主题为“加快经济社会发展全面绿色转型”。。。。。。山西建投六建集团坚持践行国家战略,,,,,牢记国企使命担当,,,,,承建的山西省高速公路200MW分布式光伏发电项目EPC总承包(第三标段)全面开启追“光”加速度,,,,,推动新能源与生态融合发展。。。。。。

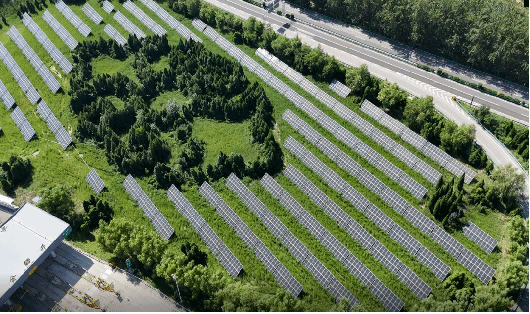

该项目分布在临汾南、临汾北及运城高速公司晋南服管公司下辖的收费站、服务区、停车区互通枢纽、边坡等区域,,,,,施工面积约59.93万平方米,,,,,共设64个站点,,,,,合计容量51.08MW,,,,,需安装峰值功率550WP的单晶单玻光伏组件92873块。。。。。。
针对现场站点分散、跨度大,,,,,各站点地形情况复杂多变等不利因素,,,,,项目BG大游团队多次实地踏勘并利用无人机进行长达200多小时,,,,,累计飞行里程近3万公里的三维拍摄,,,,,详细勘察所有站点,,,,,编制方案策划,,,,,为项目顺利推进打下坚实基础。。。。。。项目团队结合当地地理条件、气候特点和光照资源分布,,,,,通过数字模型模拟最优发电角度,,,,,经多次论证最终确定屋面光伏倾角定位为5°至15°,,,,,地面光伏朝正南方向布置倾角统一为29°。。。。。。最大程度发挥光伏组件发电效能。。。。。。
项目通过科技赋能推动智能、高效BG大游,,,,,利用BIM建模模拟光伏支架体系,,,,,保证材料用量的准确和施工便捷,,,,,采用BIPV的方式进行屋面光伏施工,,,,,保证屋面防水效果和原有构筑物的美观实用。。。。。。
自2024年4月22日开工以来,,,,,项目贯彻落实挂图作战、计划上墙的工作要求,,,,,划分施工区域、多班组平行施工,,,,,高峰期投入装载机、吊车、打桩机、叉车等各类机械30余辆,,,,,累计投入劳务人员100余人,,,,,全力以赴为项目BG大游按下“快进键”。。。。。。截至目前,,,,,已开工BG大游站点54个,,,,,完成光伏板安装24727块,,,,,安装容量为13.6MW,,,,,累计完成工程总进度30%。。。。。。
项目完成并网发电后年均发电量将达5846万度,,,,,年节约标煤1.9万吨,,,,,等效减少二氧化碳排放4.7万吨,,,,,为加速推进区域清洁能源发展,,,,,助力国家实现“双碳”战略目标具有重要意义。。。。。。
